Ολοκλήρωση Μεγάλου Δακτυλίου Πόλης Ιωαννίνων - Β' Φάση
Άξονας: 3. Ενίσχυση της κινητικότητας
Χρονοδιάγραμμα Έργου
Τελευταία ενημέρωση δεδομένων: 06/09/2026
-
2021
-
2022
-
2023
-
2024
-
2025
-
2026
| ΑΑ |
Τίτλος |
Ανάληψη Νομ. Δέσμευσης |
Νομ Δεσμεύσεις (επιλέξιμη Δ.Δ) |
Πληρωμές (επιλέξιμη Δ.Δ) |
| 1 |
ΟΛΟΚΛΗΡΩΣΗ ΜΕΓΑΛΟΥ ΔΑΚΤΥΛΙΟΥ ΠΟΛΗΣ ΙΩΑΝΝΙΝΩΝ (ΚΟΜΒΟΣ ΠΑΝΗΠΕΙΡΩΤΙΚΟΥ ΣΤΑΔΙΟΥ – ΚΟΜΒΟΣ ΒΟΓΙΑΝΟΥ) |
31/01/2022 |
€14,325,162.60 |
€7,027,329.99 |
| 2 |
ΑΠΑΛΛΟΤΡΙΩΣΕΙΣ |
04/05/2022 |
€1,521,631.61 |
€1,521,631.00 |
| 4 |
Αρχαιολογικές έρευνες και εργασίες |
30/08/2024 |
€73,255.81 |
€73,255.81 |
-
2026
1495787.00
-
2025
3192023.00
-
2024
3934382.00
Το έργο αυτό χρηματοδοτείται από το Ευρωπαϊκό Ταμείο Περιφερειακής Ανάπτυξης.

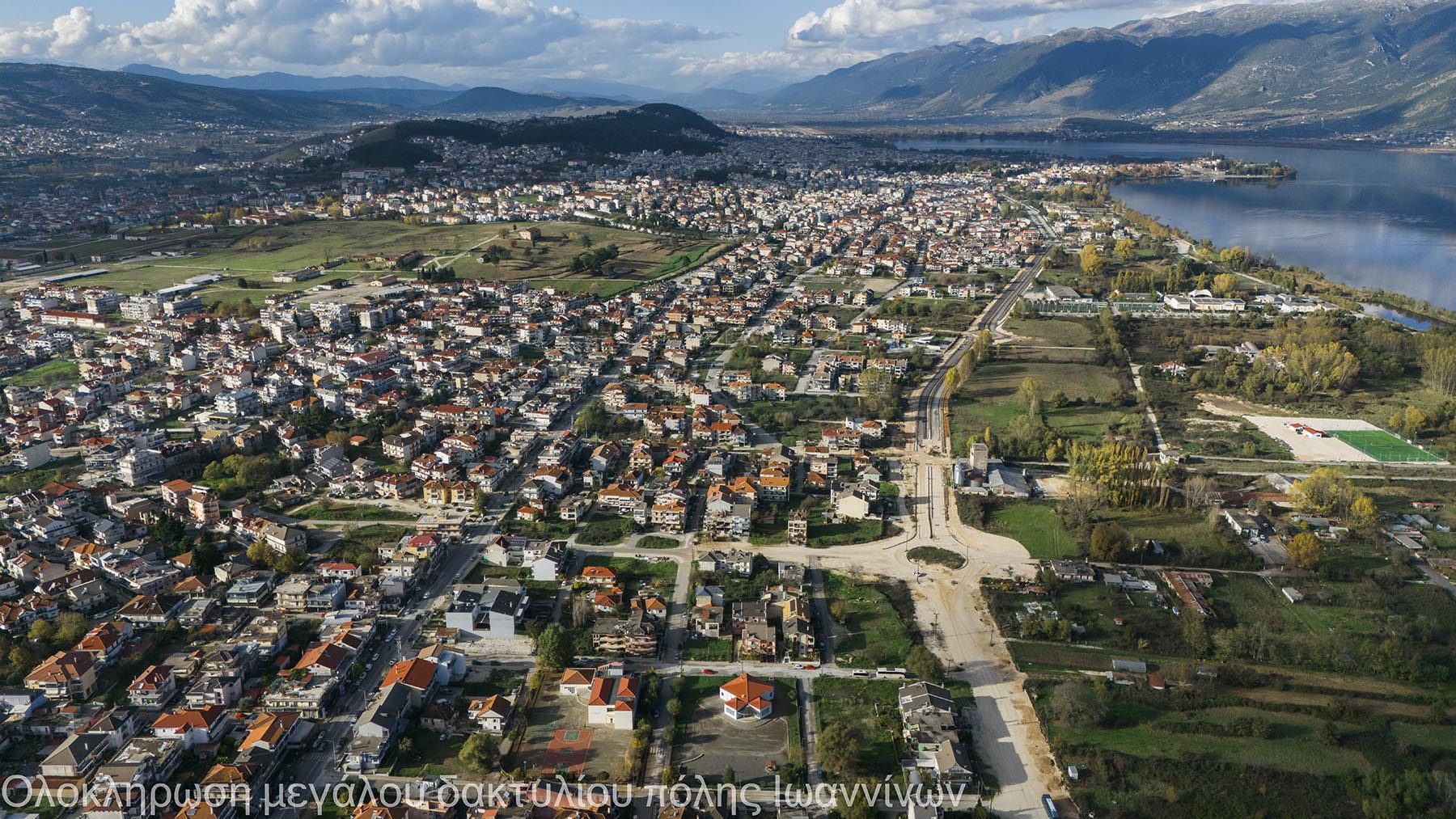

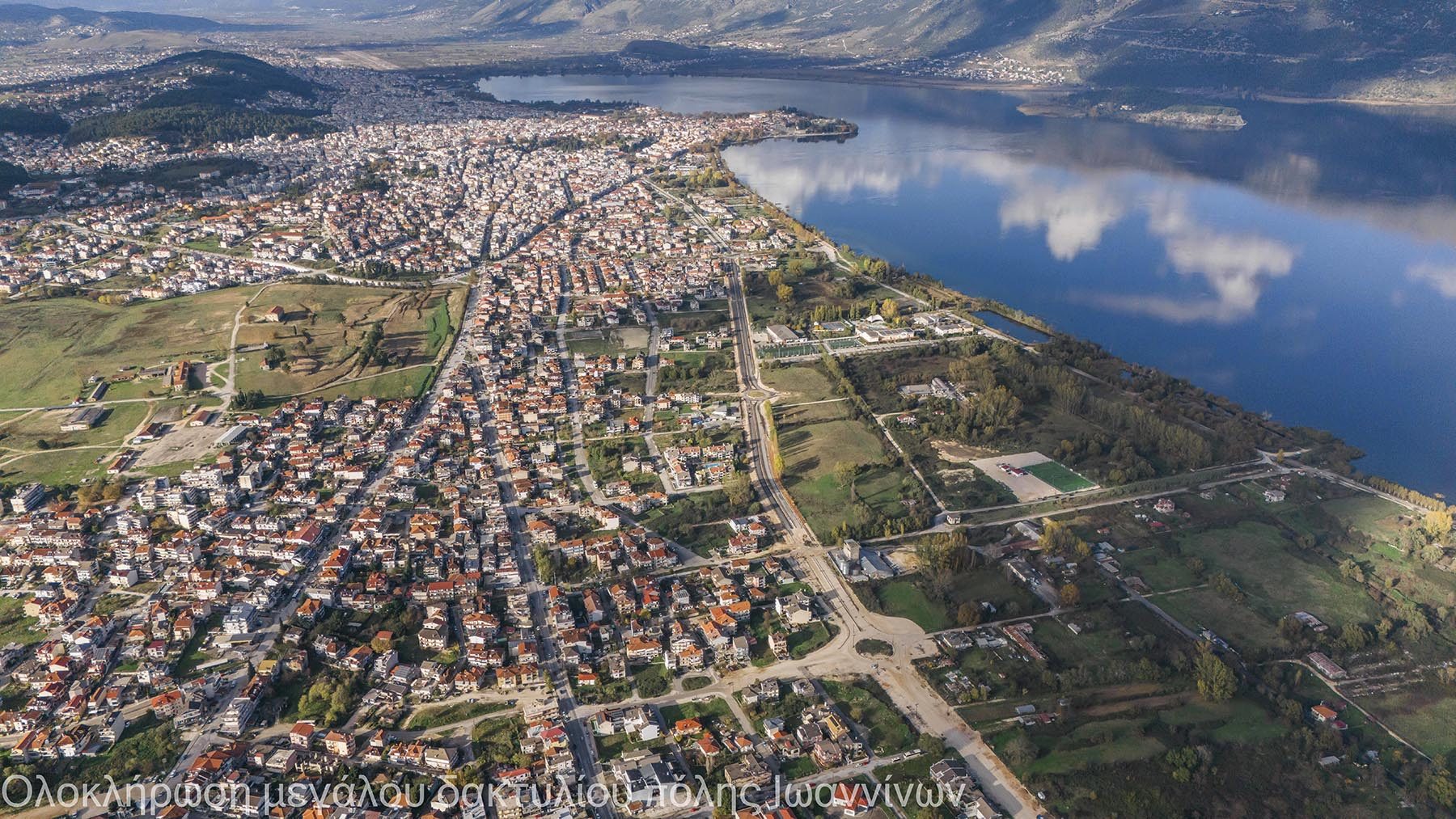

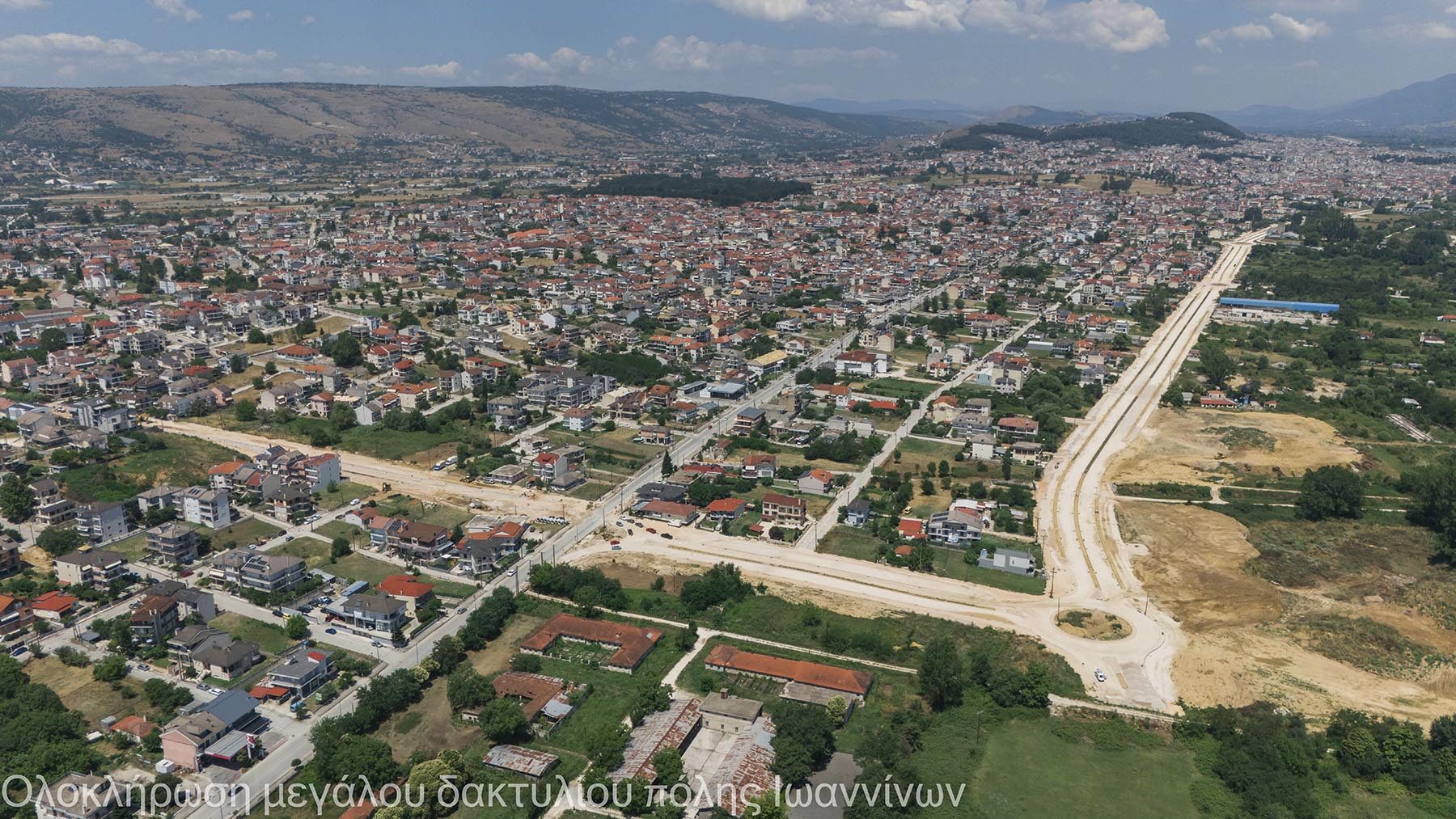

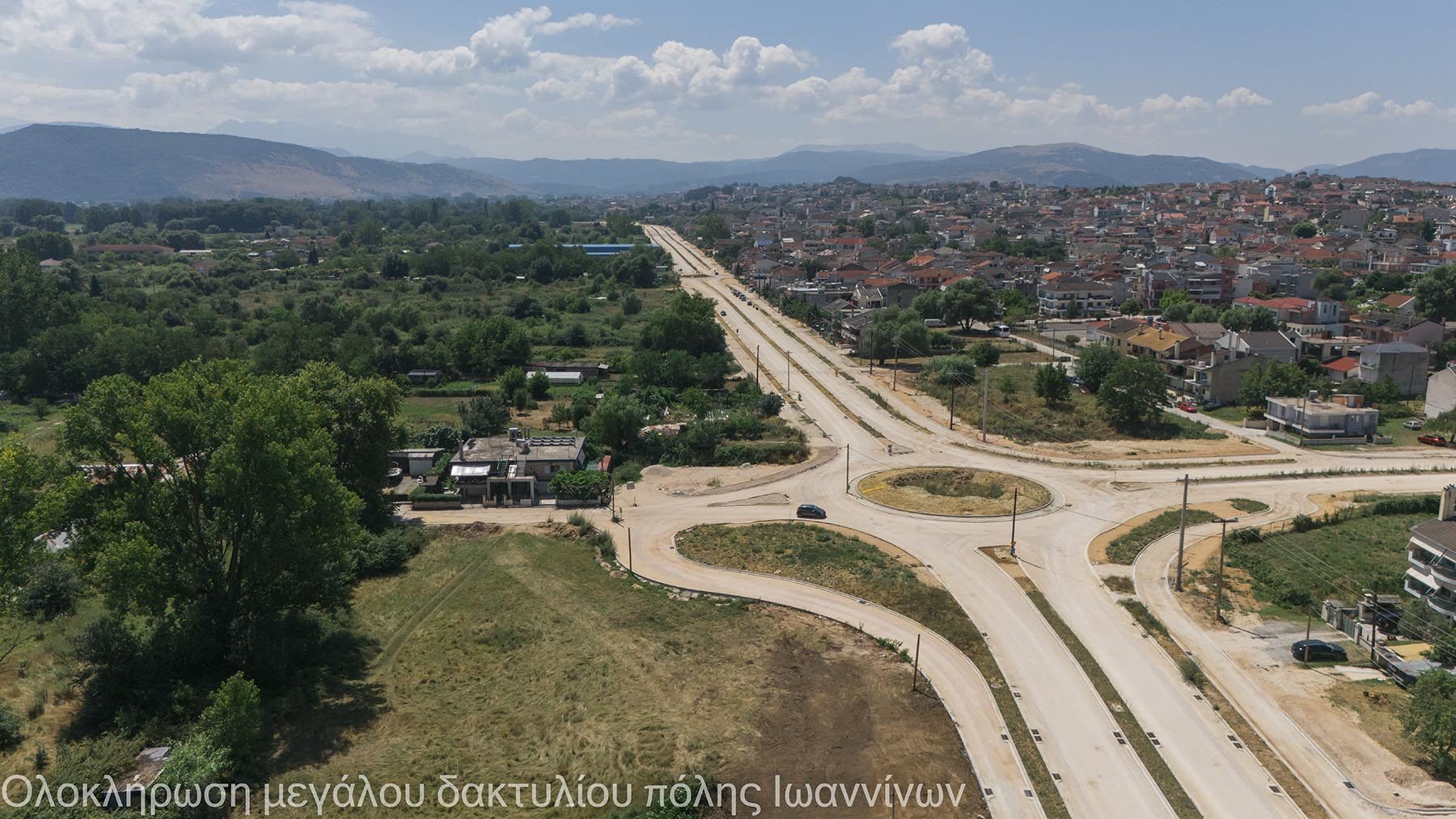

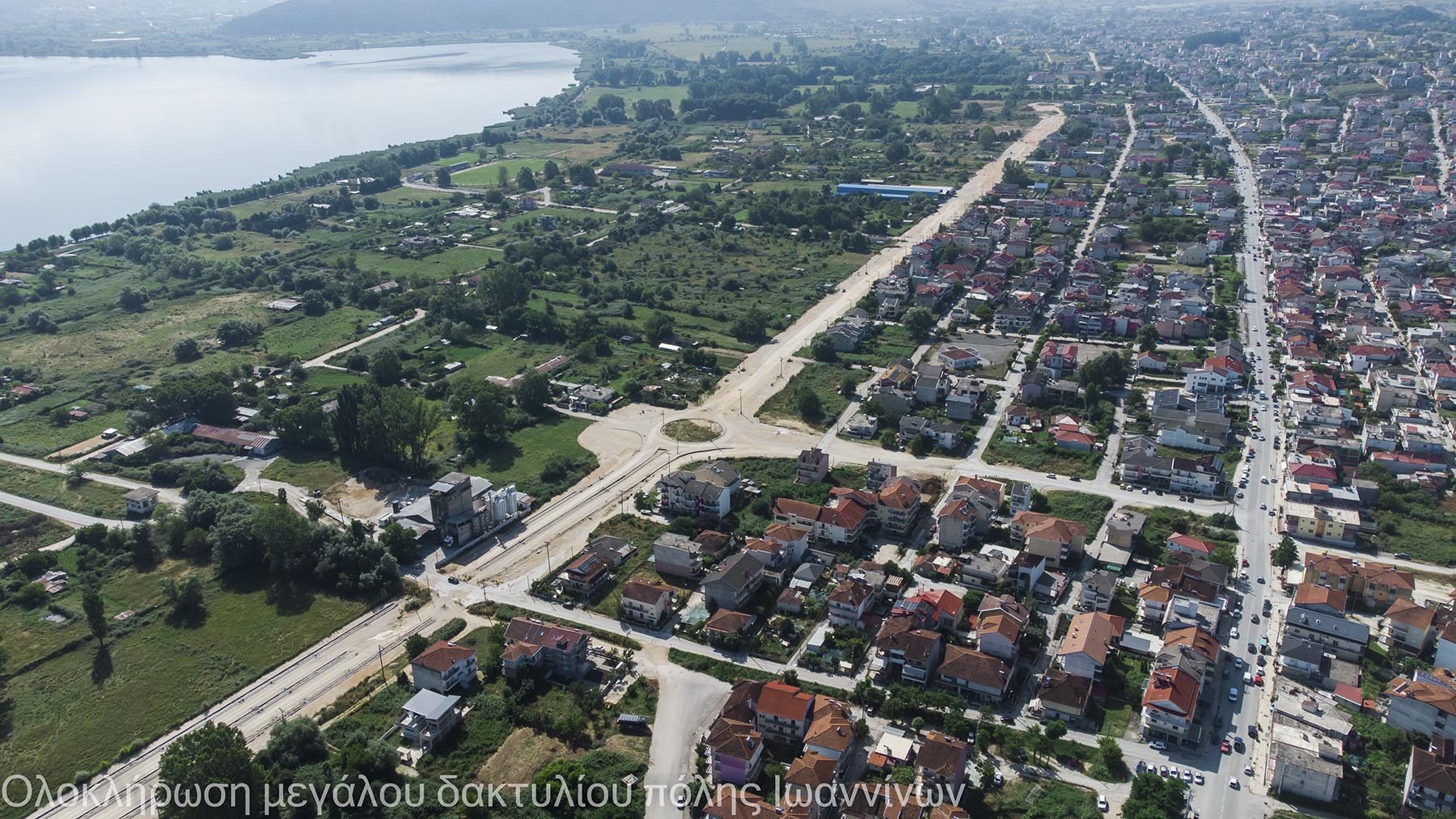

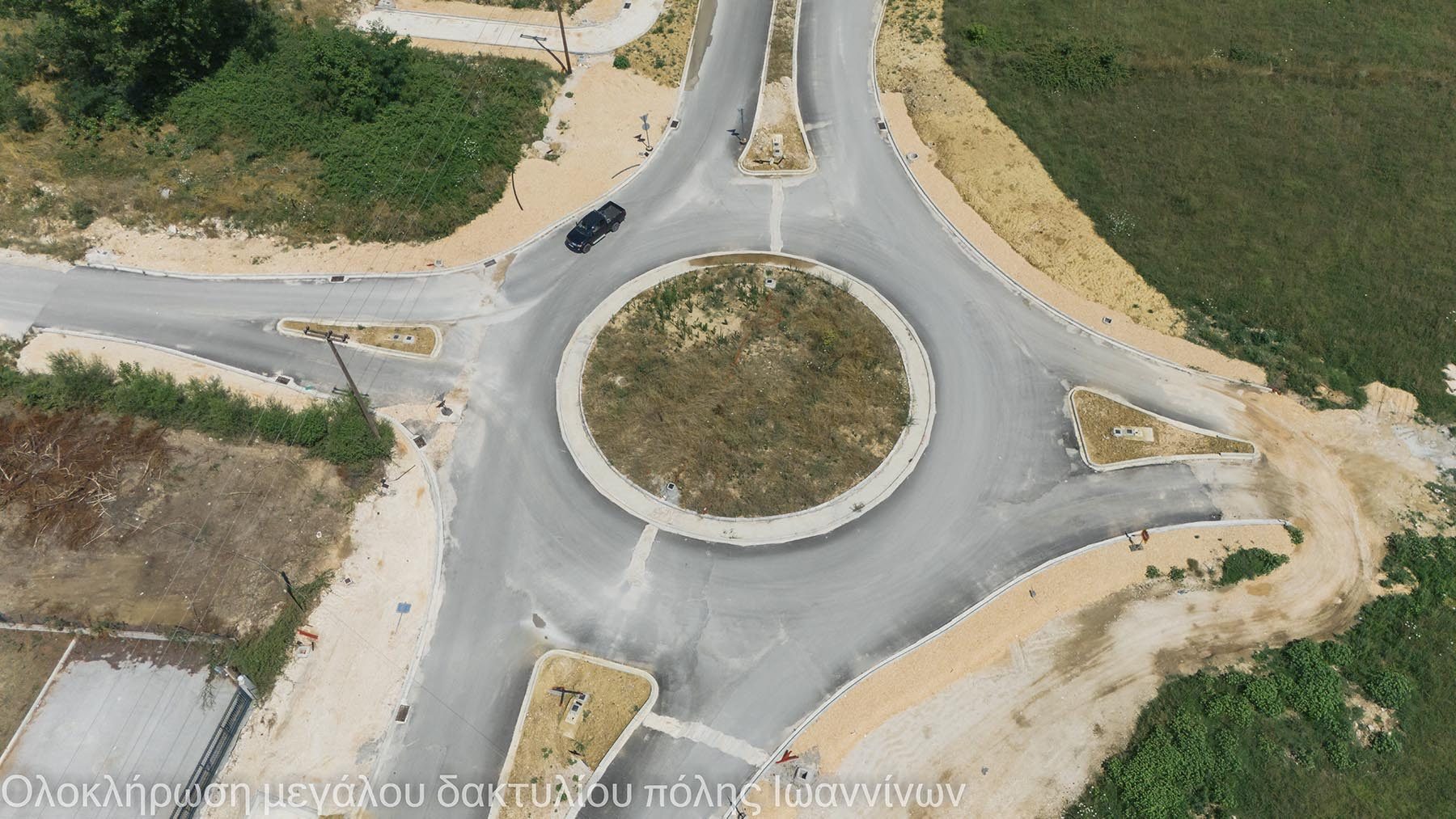

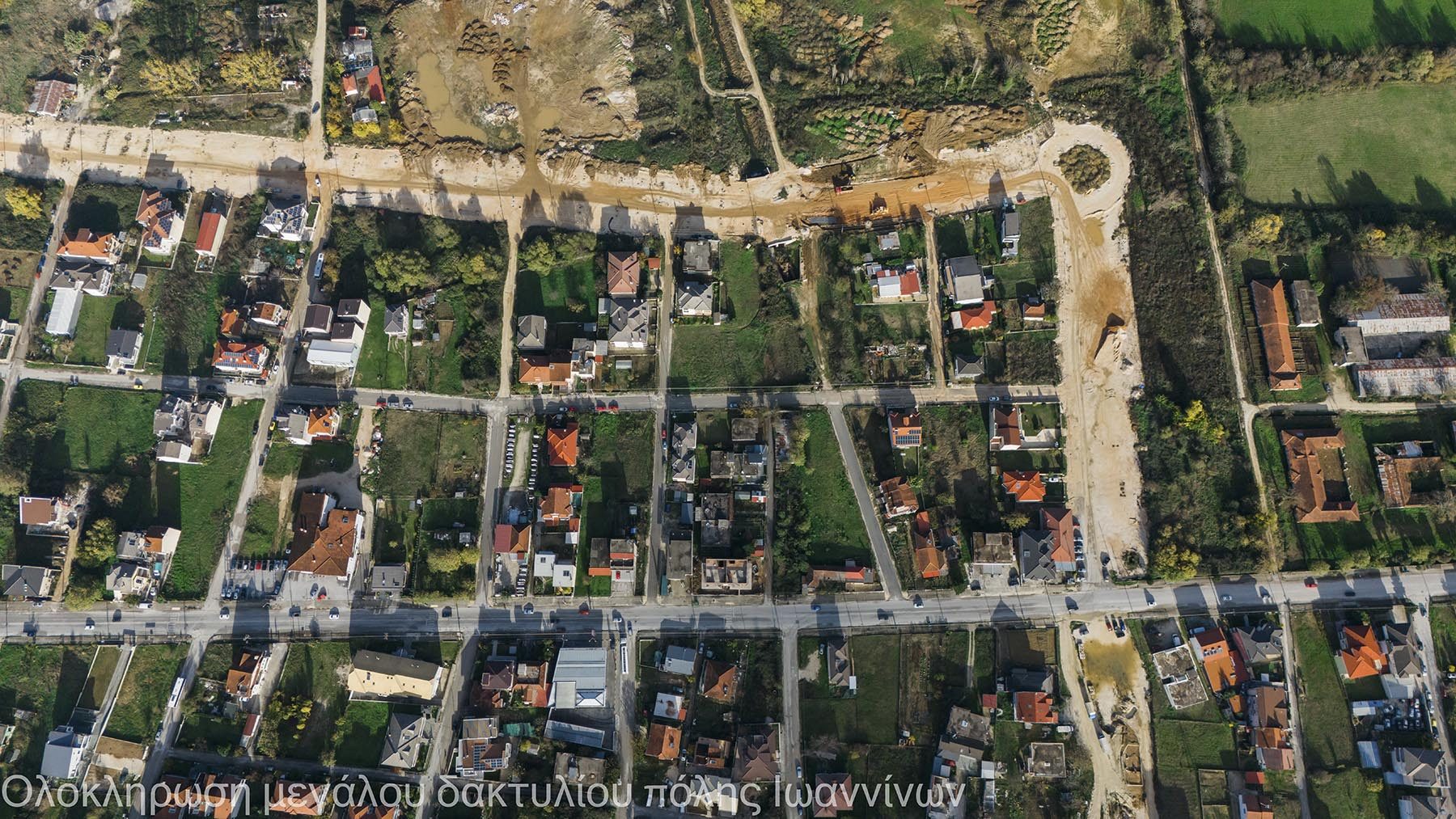

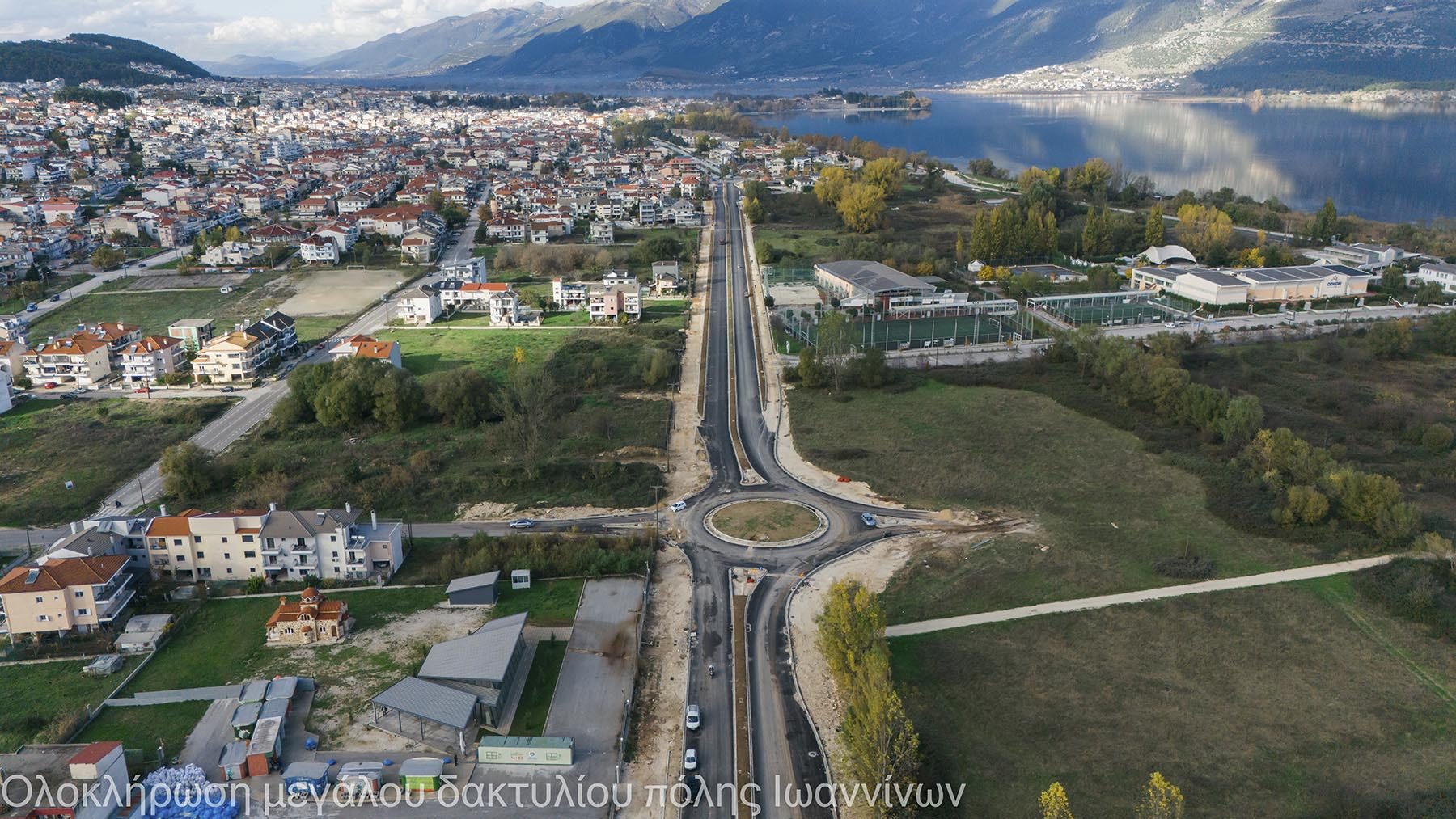

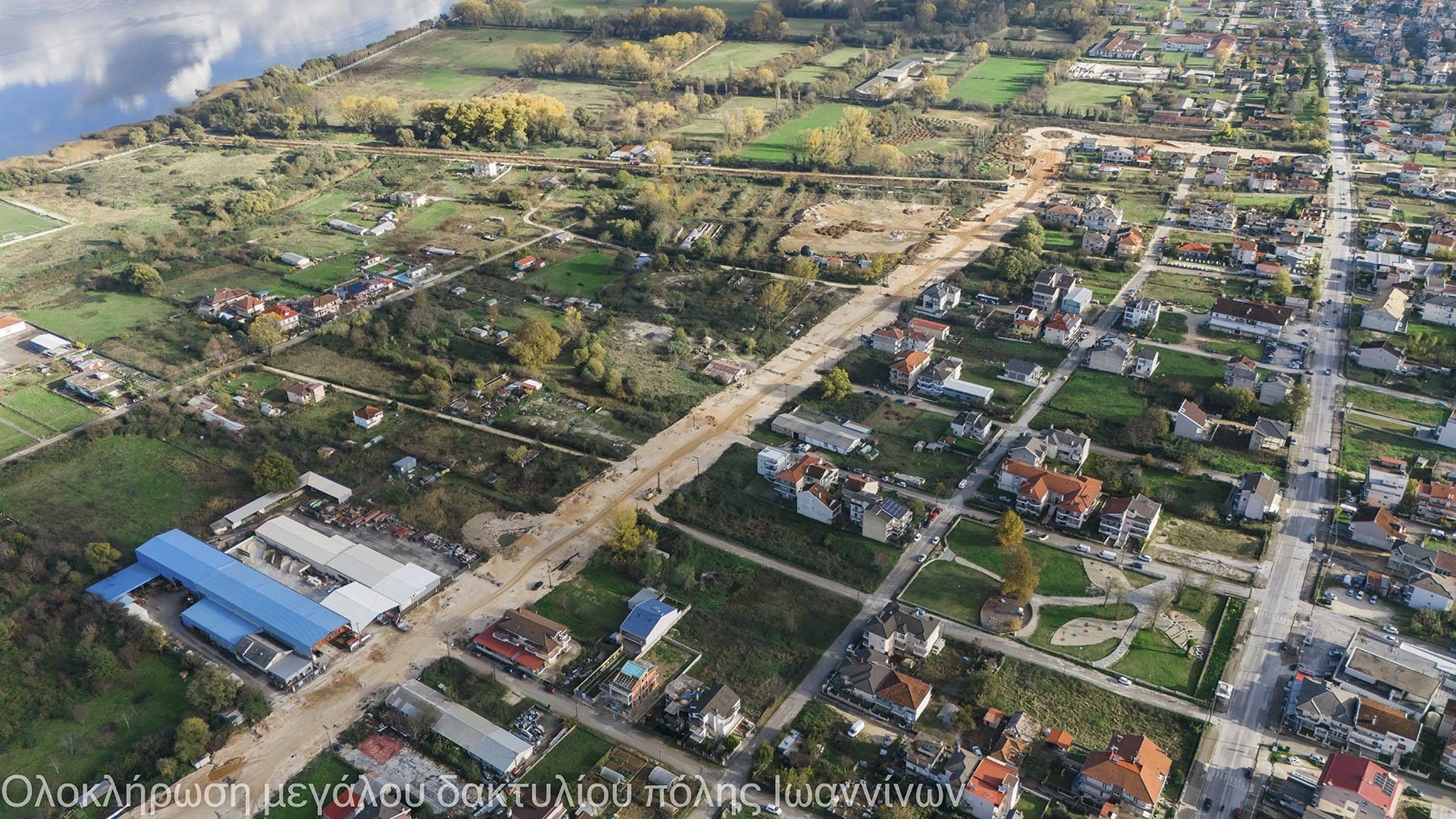

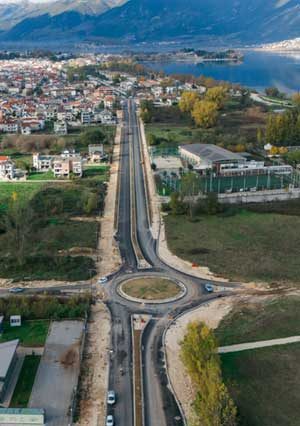

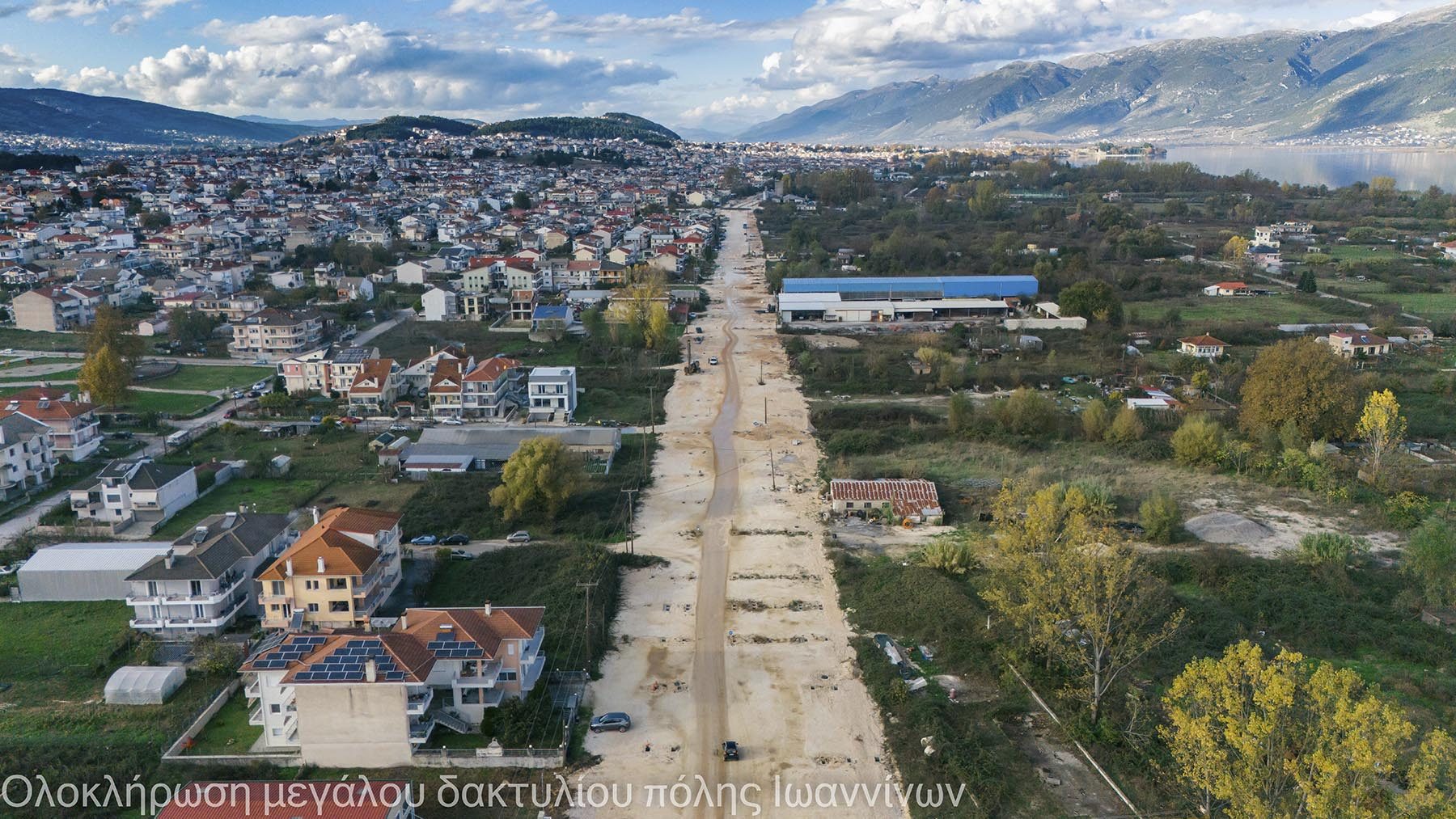

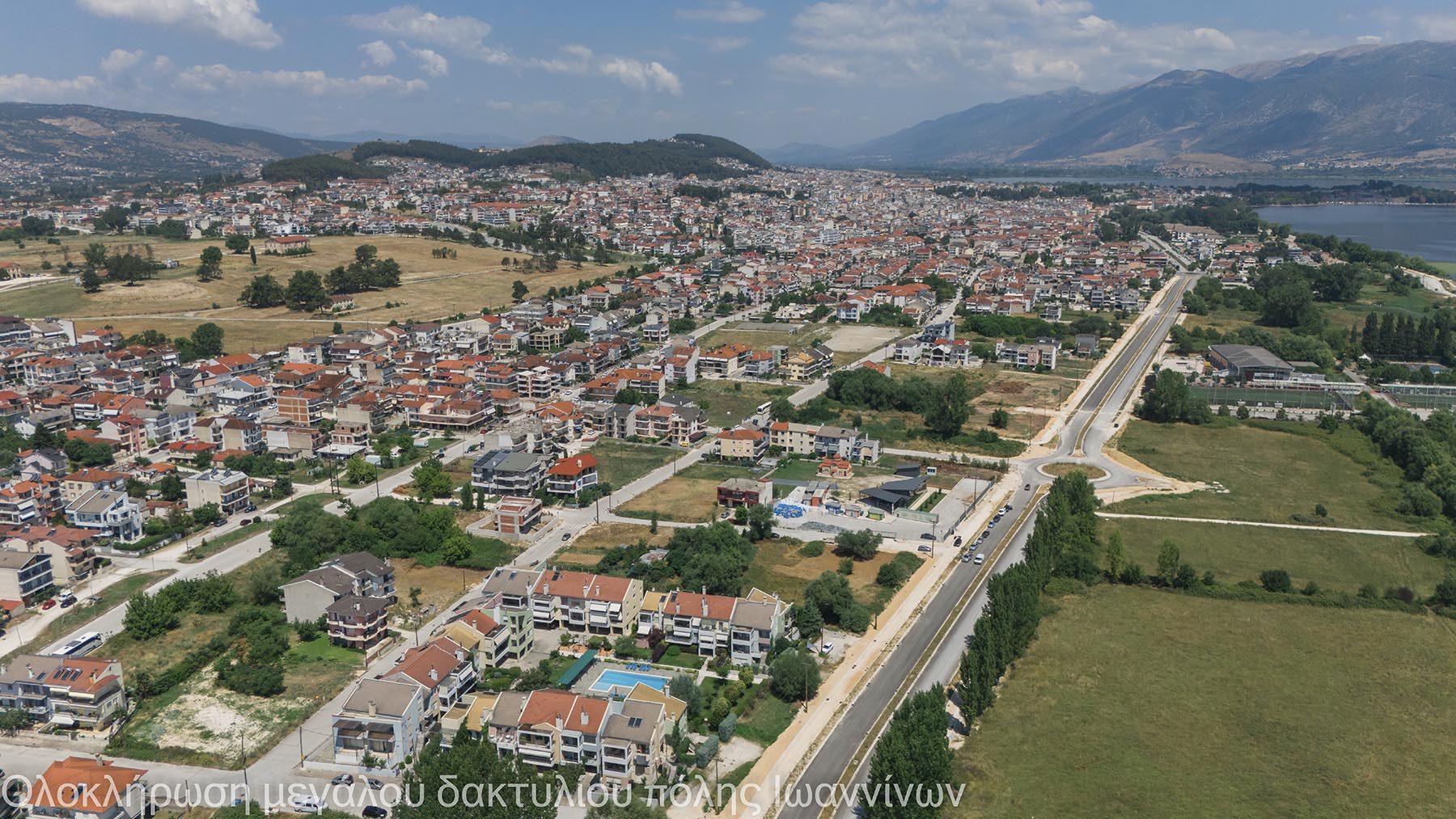

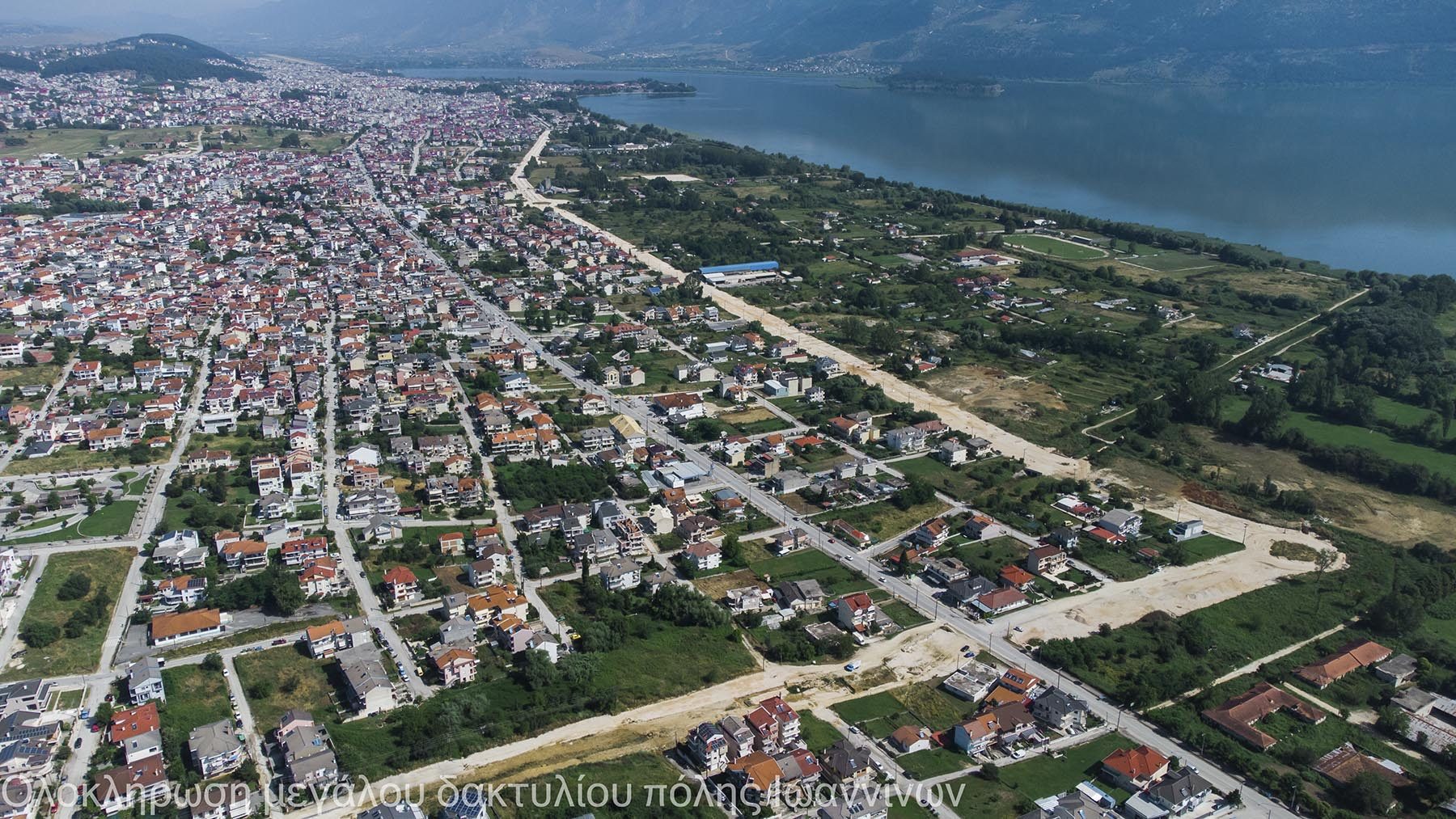

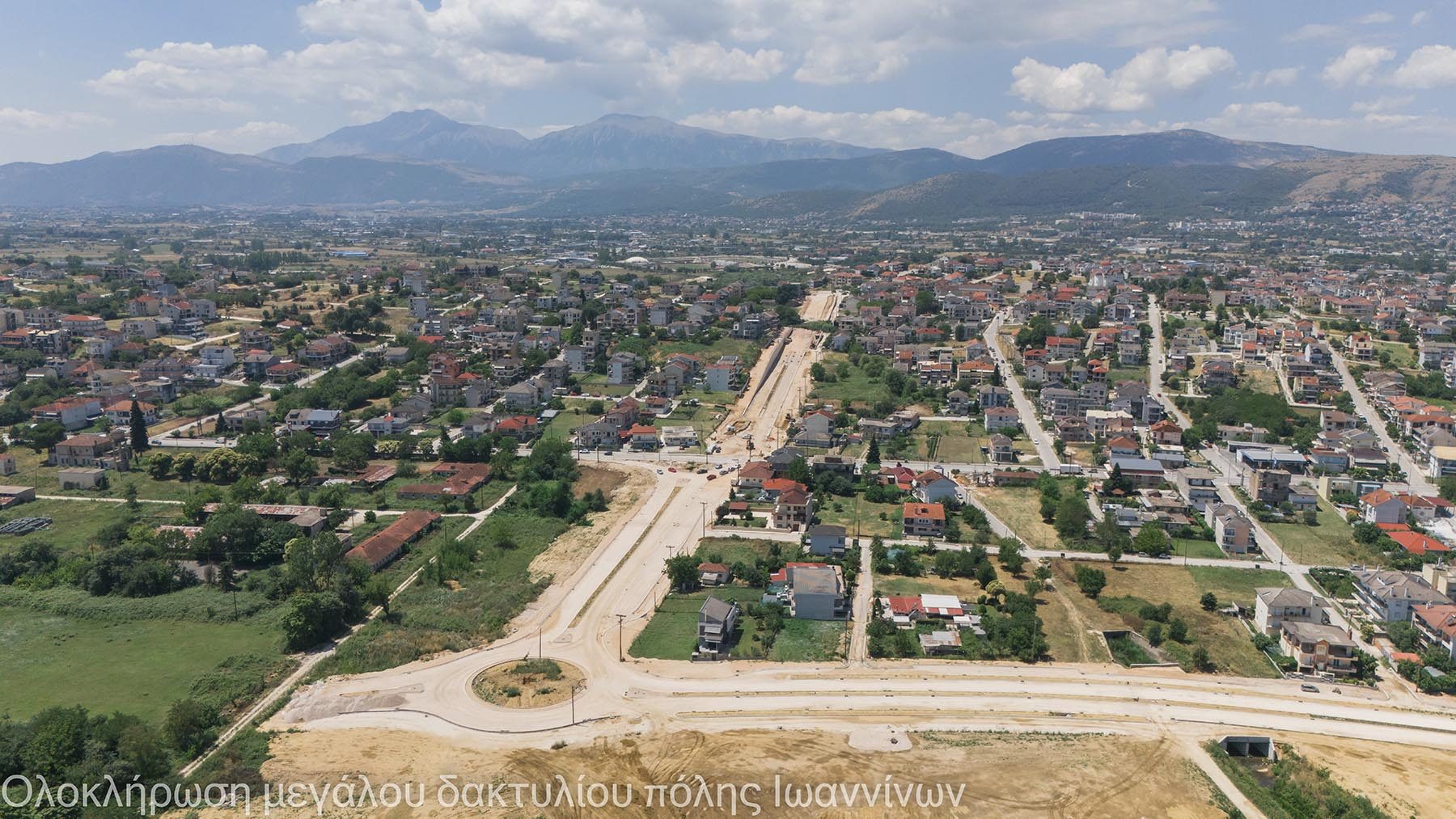

Το έργο αφορά στην ολοκλήρωση του μεγάλου δακτυλίου της πόλης των Ιωαννίνων κόμβος Πανηπειρωτικού σταδίου κόμβος Βογιάνου Το οδικό δίκτυο έχει συνολικό μήκος περίπου 4360 μ ξεκινά από τον ήδη κατασκευασμένο ισόπεδο κυκλικό κόμβο στην συμβολή της λεωφόρου Γεννηματά με την οδό Βογιάνου και καταλήγει στη συμβολή της οδού πρόσβασης προς το Πανηπειρωτικό στάδιο με την οδό Ιωαννίνων του Δημοτικού Διαμερίσματος Ανατολής Το έργο επίσης περιλαμβάνει την δημιουργία 7 σύγχρονων ισόπεδων κυκλικών κόμβων roundabouts καθώς και παράπλευρων και κάθετων οδών ώστε να επιτυγχάνεται η ασφαλής σύνδεση και εξυπηρέτηση των παρόδιων ιδιοκτησιών Επίσης σε τμήμα του έργου θα κατασκευαστεί διαδρομή αναψυχής για την εξυπηρέτηση πεζών και ποδηλάτων
