ΠΑΡΑΚΑΜΨΗ ΝΙΚΟΠΟΛΗΣ - ΣΥΓΚΟΙΝΩΝΙΑΚΑ ΕΡΓΑ ΑΝΑΔΕΙΞΗΣ ΑΡΧΑΙΟΛΟΓΙΚΟΥ ΧΩΡΟΥ ΝΙΚΟΠΟΛΗΣ ΠΕΡΙΦΕΡΕΙΑΣ ΗΠΕΙΡΟΥ
Άξονας: 3.ΕΝΙΣΧΥΣΗ ΥΠΟΔΟΜΩΝ ΜΕΤΑΦΟΡΩΝ
-
Ένταξη Έργου
18.03.2020
-
Έναρξη Έργου
30.06.2021
-
Νομική Δέσμευση
30.08.2020
-
Λήξη Έργου
31.12.2023
-
2024
137896.43
-
2023
2421539.74
-
2022
427038.00
-
2021
1495401.31
Το έργο αυτό χρηματοδοτείται από το Ευρωπαϊκό Ταμείο Περιφερειακής Ανάπτυξης.

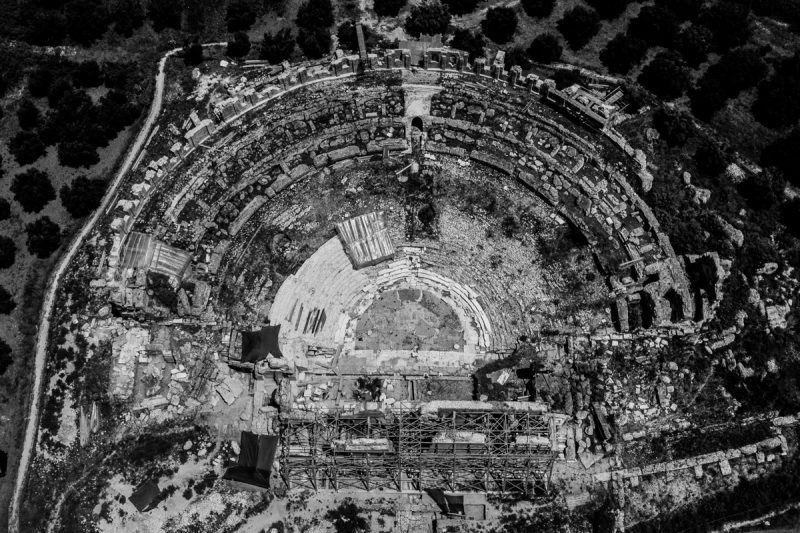

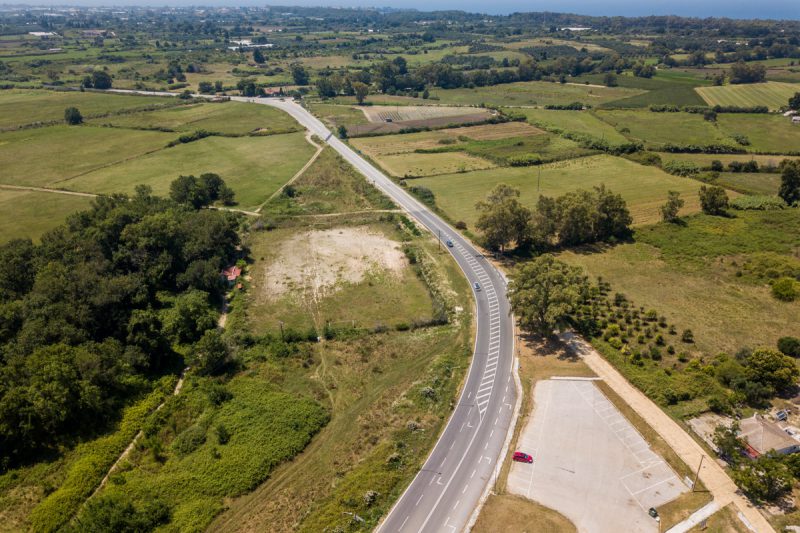

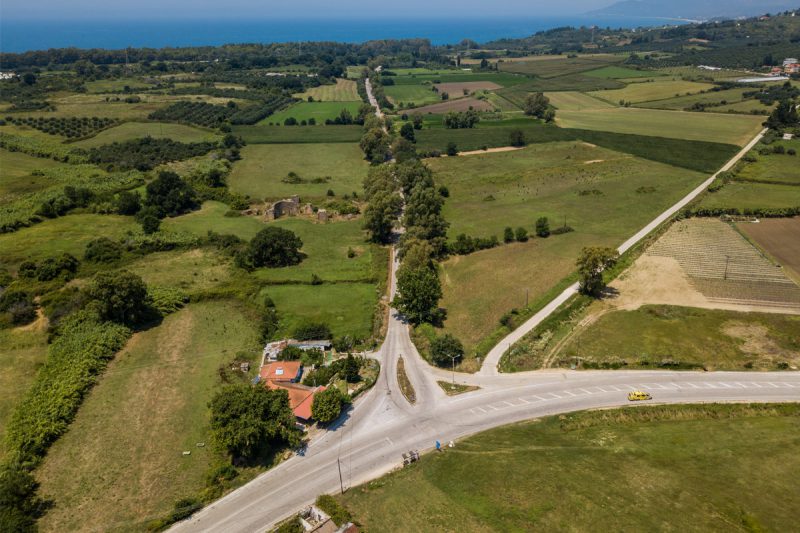

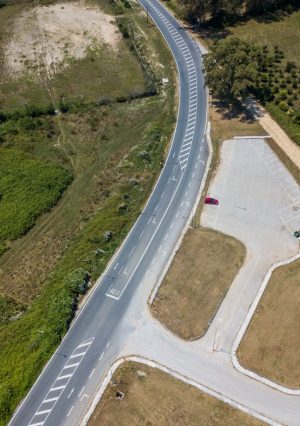

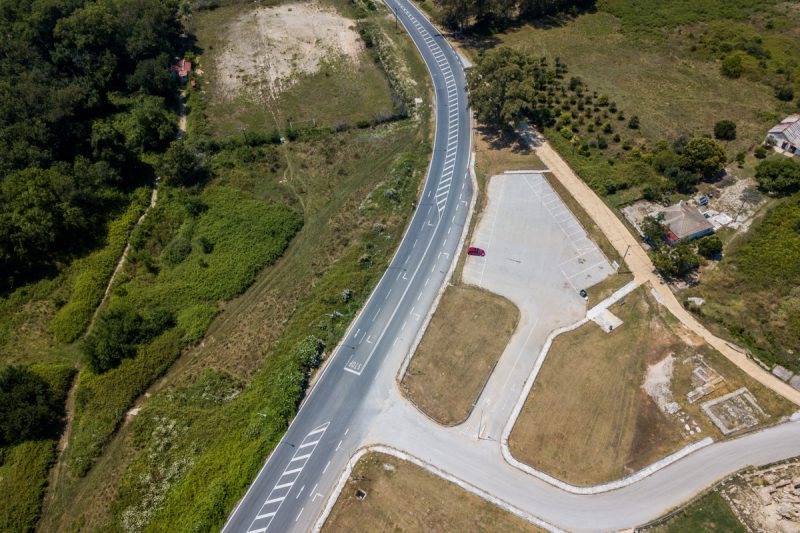

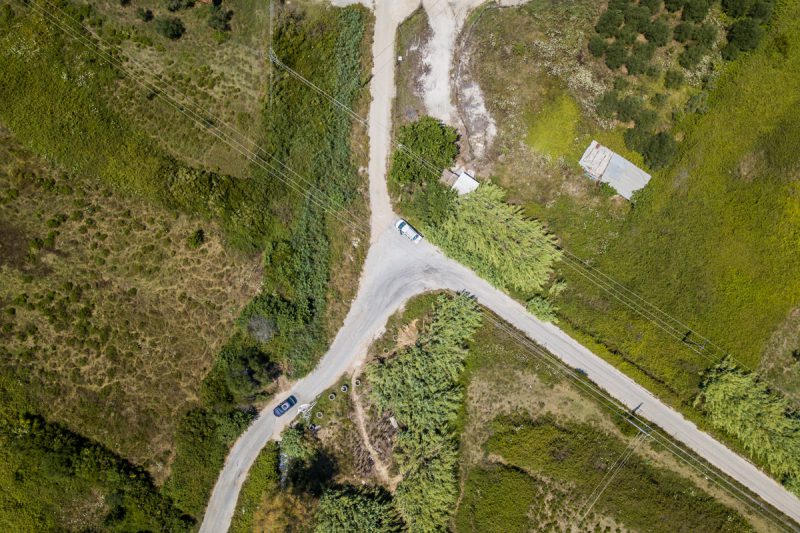

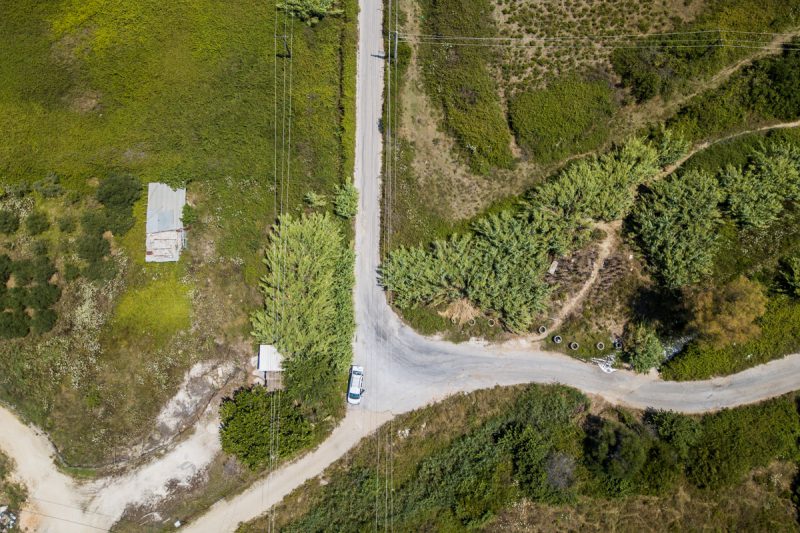

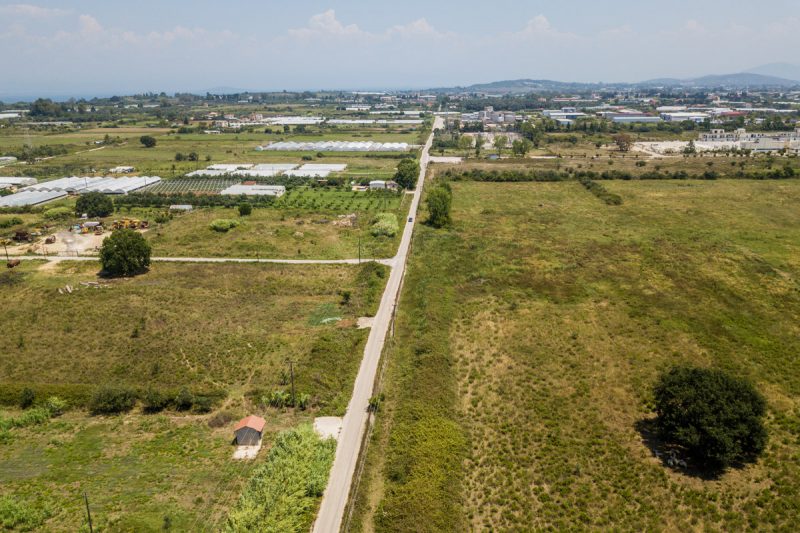

Το έργο αφορά στην κατασκευή / βελτίωση τμημάτων του εθνικού και του τοπικού οδικού δικτύου και αποτελεί βασική παρέμβαση για την ανάδειξη του Αρχαιολογικού πάρκου Νικόπολης. Πρόκειται για έργο με την υλοποίηση του οποίου παρακάμπτεται η ημερήσια κυκλοφορία από τον Αρχαιολογικό χώρο, χωρίς ταυτόχρονα να αποκόπτεται η πρόσβαση σε αυτόν. Παρακάμπτεται η συνεχής κυκλοφορία οχημάτων και βαρέων οχημάτων που κινούνται στην Εθνική Οδό (ΕΟ) Ηγουμενίτσα - Πρέβεζα και ταυτόχρονα ενισχύεται, με την κατασκευή κόμβων διαφόρων τύπων, η ασφαλής πρόσβαση των οχημάτων στον αρχαιολογικό χώρο και στους όμορους οικισμούς. Στο πλαίσιο του έργου υλοποιούνται επίσης εργασίες αναβάθμισης / βελτίωσης όμορων υφιστάμενων οδικών αξόνων.
Με την υλοποίηση του έργου, στο πλαίσιο της εγκεκριμένης Στρατηγικής για την Ολοκληρωμένη Χωρική Επένδυση «Πολιτιστική Διαδρομή στα Αρχαία Θέατρα της Ηπείρου», θα αναβαθμιστεί μία οδός με βελτιωμένα επίπεδα ασφάλειας και εξυπηρέτησης, ώστε να αναβαθμιστεί η κυκλοφοριακή λειτουργία και ταυτόχρονα να εκτραπεί η κίνηση οχημάτων από το εσωτερικό του αρχαιολογικού χώρου της Νικόπολης.
Έχει κατασκευαστεί μέρος των παραδοτέων της πράξης χωρίς να έχει ολοκληρωθεί κάποιο τμήμα αυτής ώστε να είναι πλήρως λειτουργικό. Πιο αναλυτικά: Υ/Ε 1: Οι εργασίες που εκτελέστηκαν και ολοκληρώθηκαν, τόσο ως προς το φυσικό αντικείμενο, όσο και ως προς το οικονομικό τους αντικείμενο, μέχρι τις 31/12/2023, και το οποίο περιλαμβάνει του 5 πρώτους λογαριασμούς της εργολαβίας Υ/Ε 2: Περιλαμβάνει μέρος του ποσού των απαλλοτριώσεων που έχει εκκαθαρισθεί και αποδοθεί στους Δικαιούχους με βάση τις αναγνωριστικές αποφάσεις 57/2022, 61/2022 και 1/2023 του Μονομελούς Πρωτοδικείου Πρέβεζας Υ/Ε 3, 4 & 5: Τα υποέργα αφαιρούνται από την Α φάση καθώς αφορούν σε μετατοπίσεις δικτύων οι οποίες δεν δύνανται να ολοκληρωθούν πριν την ολοκλήρωση της κατασκευαστικής εργολαβίας και κατ’ επέκταση δεν δύναται να εκδοθούν οι βεβαιώσεις ολοκλήρωσης των μετατοπίσεων των δικτύων Υ/Ε 6: Αφορά στο υποέργο της αυτεπιστασίας της Αρχαιολογίας και περιλαμβάνει τις δαπάνες μισθοδοσίας που έχουν πληρωθεί και δηλωθεί μέχρις και τη μισθοδοσία Δεκεμβρίου 2023
